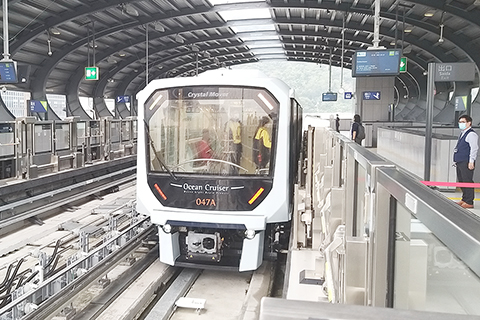

更換全線高壓電纜 費用由系統供應商負擔 輕軌氹仔線停運半年

 【專訪】政府將更換輕軌氹仔線全線的高壓電纜,預計下周三(二十日)起分段開展,爭取一百八十天內完成,期間列車服務暫停。所涉及的相關連的公共巴士線路共十三條,會安排特班車彌補相關服務。

 更換輕軌氹仔線全線高壓電纜新聞發佈會昨日上午在輕軌車廠舉行,澳門政府運輸工務司司長羅立文、交通事務局局長林衍新、建設發展辦公室主任林煒浩、輕軌公司董事會主席何蔣祺出席並分別介紹相關的情況及安排。

 林煒浩表示,輕軌氹仔線自二0一九年底運營至今,曾多次出現故障影響服務,根據綜合系統供應商和監管單位開展調查及提交的報告,以及第三方單位檢測和分析原因得出,故障原因與列車供電電纜有關,導致「跳掣」。相關報告決定進行長遠性整改,即更換氹仔線全線高壓電纜,費用由系統供應商三菱重工負擔。

 據介紹,更換氹仔線全線的高壓電纜流程包括:先移除電纜保護蓋、拆除舊有電纜,重新安裝超過四萬個新電纜固定夾,安裝22kV高壓新電纜、接駁,測試及驗收。輕軌氹仔線更換全線電纜需時六個月,期間暫停列車服務,但保留包括失物招領等其他服務。

 羅立文回應傳媒提問時稱,輕軌線工程並沒有偷工減料,所有用料均有按照要求,但在營運期間發現故障,目前仍在保養期,為此,今次更換十二條高壓電纜總長度一百二十四公里電纜的費用,由日本系統供應商負責。

 羅立文又稱,更換高壓電纜原來有兩個方案,其中包括在輕軌晚間非營運時段開展,但因疫情使輕軌載客量減少,日均僅約二千人,故決定暫停列車服務全面開展更換工作,爭取早日完成。

 據介紹,九公里多的氹仔線全線涉及相關的公共巴士線路共十三條,交通事務局會安排相關的特班車彌補相關的服務。

 據悉,正在施工中的石排灣輕軌線、媽閣線輕軌,以及未來的東線,亦會採用新型號的電纜。

 據了解,可能因原先電纜電力負荷量不足引起發熱以致「跳閘」而影響輕軌車輛運行。倘更換電力負荷量大的電纜,相關的故障問題就可以排除。◇
